粤西天然气主干管网台山段预计10月投产通气
  • 2020-04-09 17:25:42
  • 来源: 台山政府网
  • 发布机构:台山政府网
  • 【打印】   【字体: 大  中  小】

  途经我市的广东省重大项目——粤西天然气主干管网阳江-江门干线项目复工复产以来,工程建设进展顺利,预计今年10月份将投产通气,届时我市将与省天然气主干管网相接,天然气管网将逐渐覆盖全市。

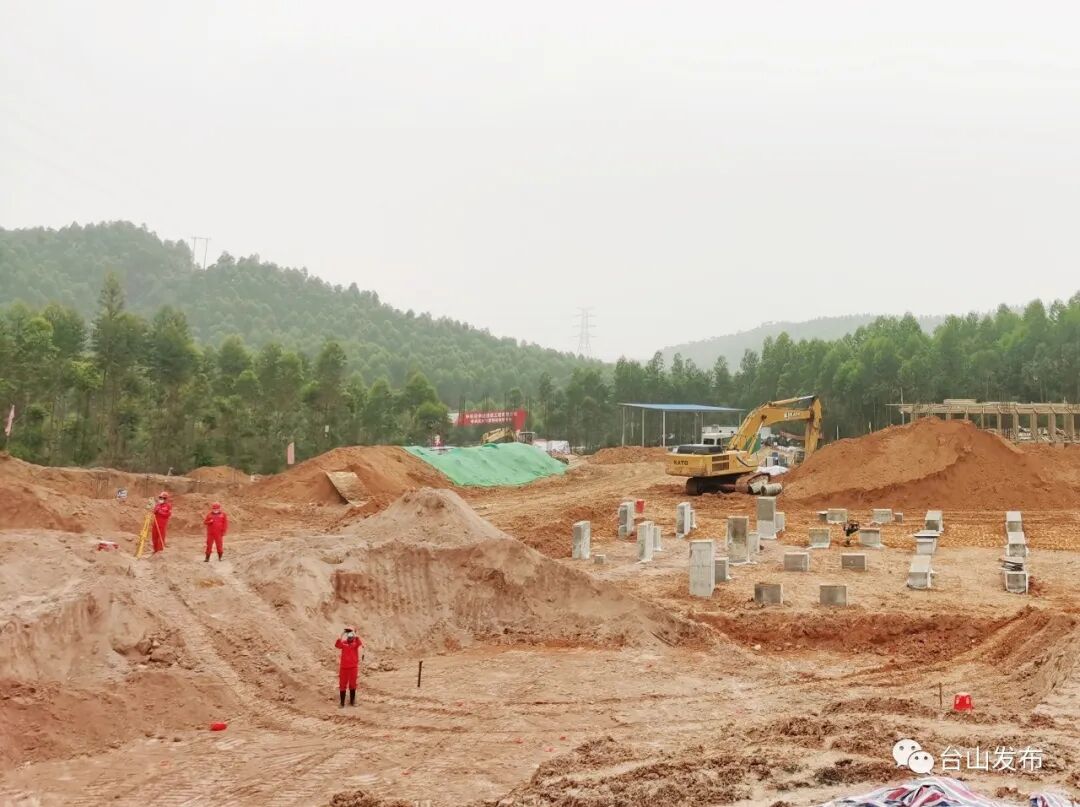

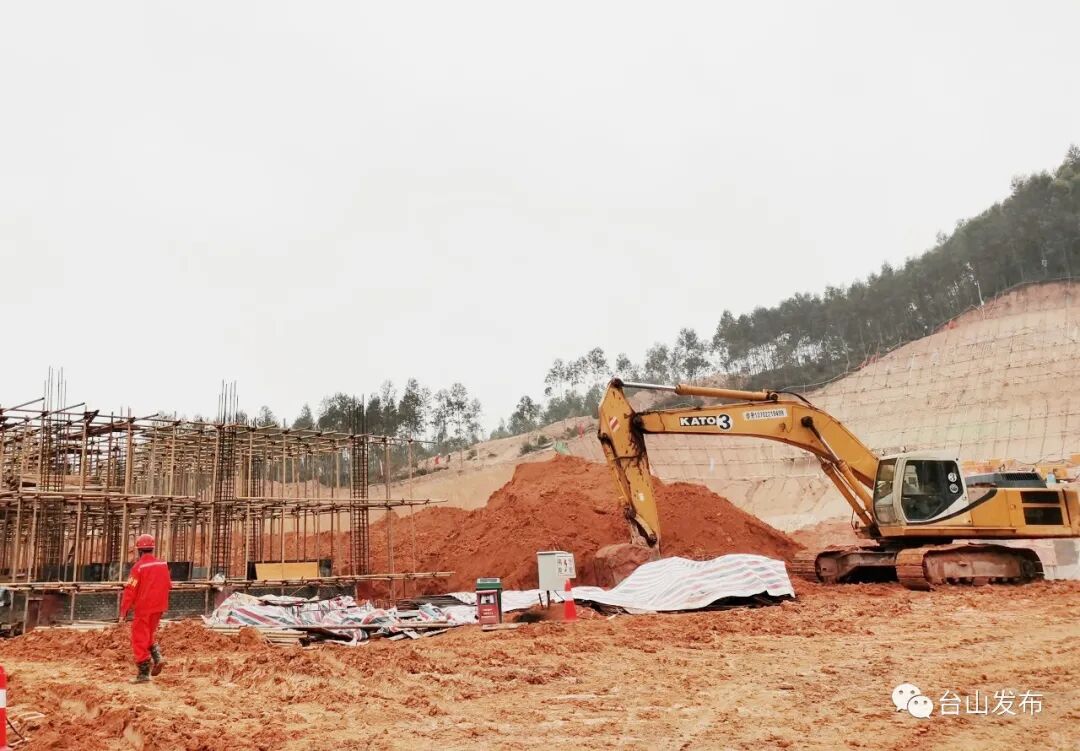

  在大江镇文林村的台山分输站施工现场,30多名工人和挖掘机、推土机等工程机械正在紧张地工作,经过抢工期、抢进度,占地约25亩的台山分输站项目正清晰地划分出各个功能分区。未来台山分输站建成后,将会接收上游的天然气并在这里分输至下游千家万户。

  粤西天然气主干管网阳江-江门干线总长约170公里,在台山市境内线路长度18.6公里,沿线在大江镇文林村设置1座站场,在台城镇三社村设置1座阀室,主要接收阳江LNG来气,在台山分输站经过计量、调压后送往下游用户,已建的3路分输口最大输量可达到15.12亿方/年,同时预留了另外3路分输预留口。

  项目复工复产以来,负责单位严格按照疫情防控工作要求,有序加快各项工作。目前,阳江-江门总体焊接完成98%,其中台山市境内线路焊接完成17.1公里。台山分输站、台城阀室两个重点节点工程正在开展土建施工,预计今年6月30日完成施工。

  广东省天然气管网公司相关负责人表示,将通过加强协调和合理调配,强化工程安全措施和责任,在确保工程质量的前提下,加快工程建设进度,争取把疫情延误的工期抢回来,推动广东能源高质量发展。

  粤西天然气主干管网阳江-江门干线项目技术主管孙红明:计划10月30日前投产通气,项目建成后可以有效提高当地天然气利用率、同时也有利于城市燃气、电厂及工业园区等用户就近使用管道气,有力的保障了台山市的用气安全,是一项具有重要意义的民生工程。 (通讯员:黄中元 廖宝成 邬丹蕾)
